最新公布

已選出興建工程夥伴

卑詩省政府及溫哥華沿岸衛生局於2月25日宣布,選出 Graham Design Builders LP 和 HDR Architecture Associates, Inc. 作為列治文醫院重建項目的興建工程夥伴。

重建計劃規模不變:

• 興建九層高的急症護理大樓

• 全新急症室,附設衛星醫學影像中心

• Greczmiel家族手術中心 – 包括更多通用手術室、 日間手術室 (供病人在完成中小型手術後可即日出院)、以及術前和術後護理床位

• 規模更大、配備先進儀器的Milan & Maureen Ilich醫學影像中心

• 整間醫院的病床將增加113張

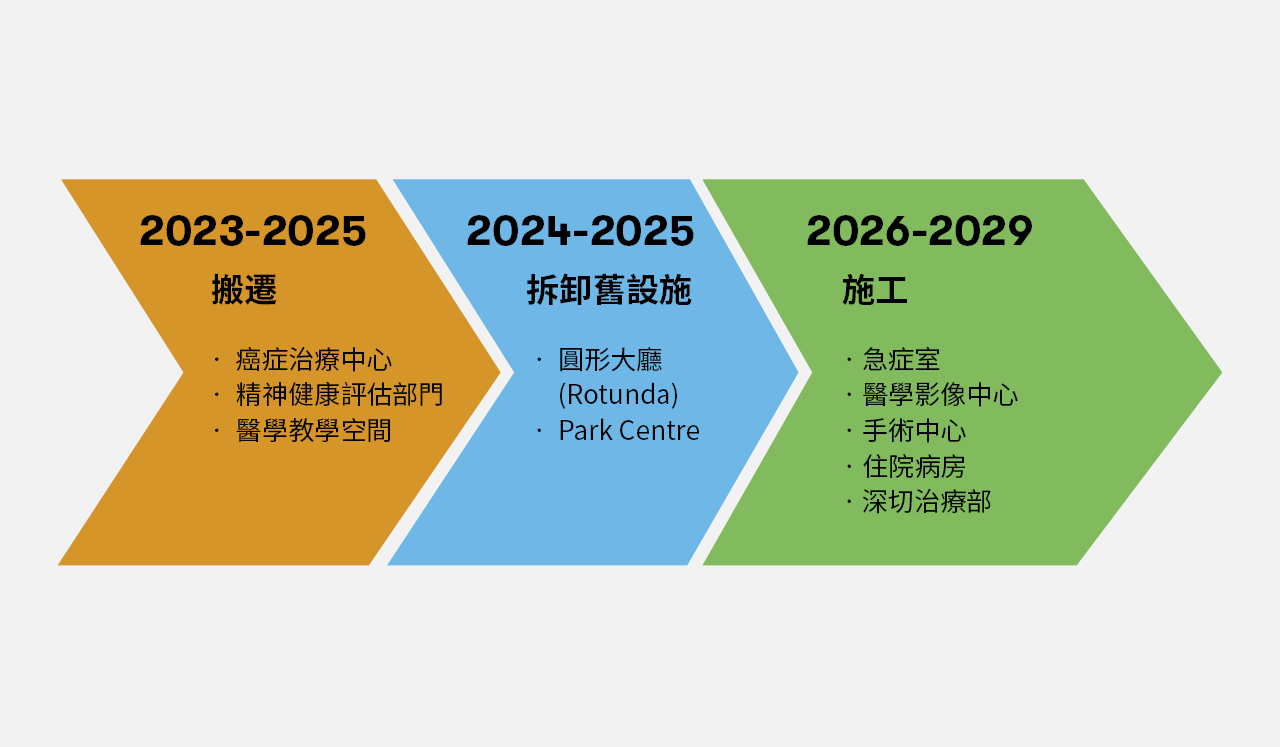

項目時間表

2026年:Yurkovich家族大樓動工

2029年:Yurkovich家族大樓工程預計完成

2030年:Yurkovich家族大樓投入服務

以上資訊整理時間為2025年2月,若有在此時間之後的任何更新,可能不會反映在本文檔中。
